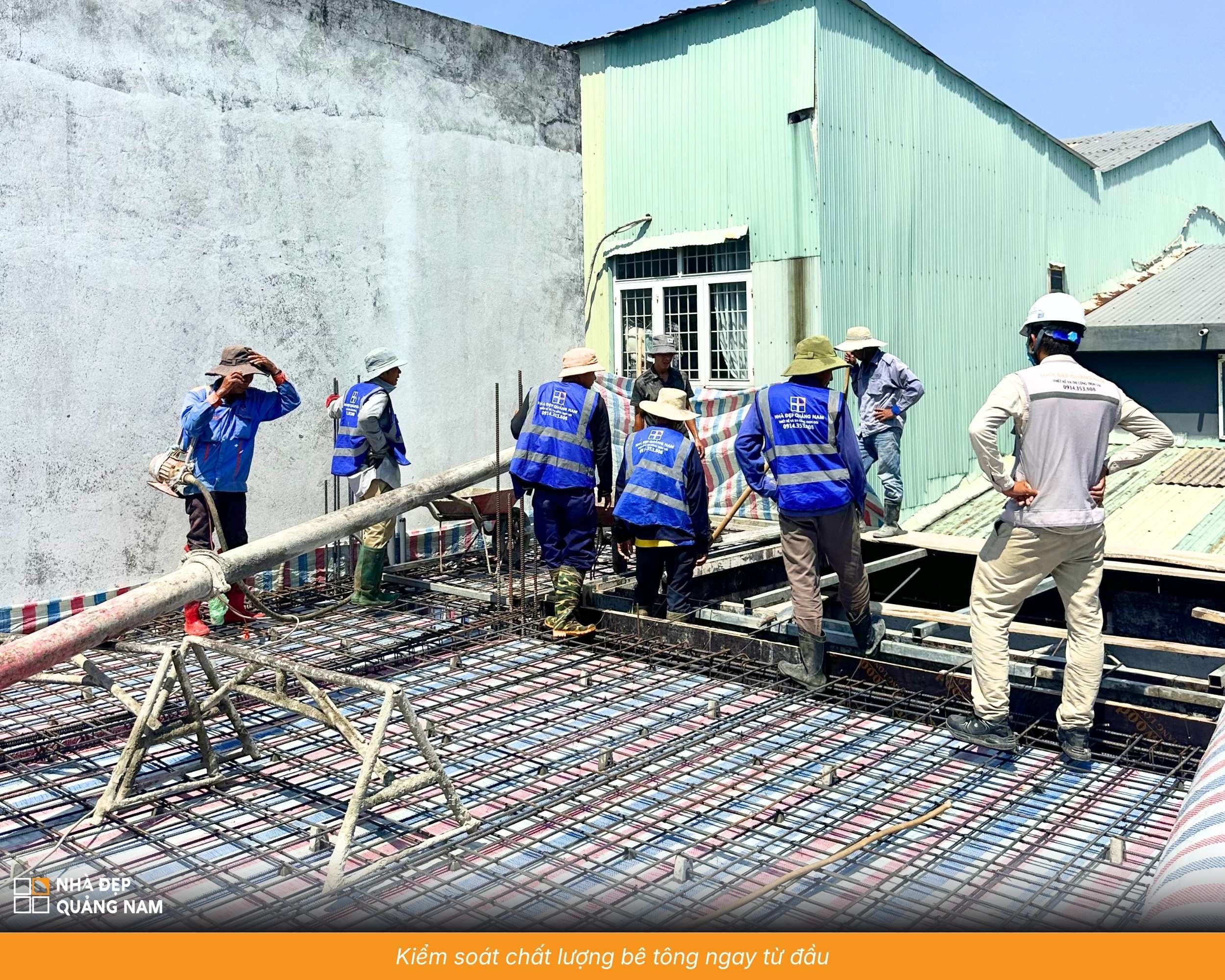

Kiểm Tra Bê Tông Trước Khi Đổ: Quy Trình Giúp Kiểm Soát Chất Lượng Ngay Từ Đầu

Zalo9/6/2026

Bê tông bị rỗ, lỗ khí, nứt bề mặt sau tháo cốp pha. Đây là hậu quả thường gặp khi khâu kiểm tra đầu vào bị bỏ qua. Nhiều gia chủ nghĩ rằng bê tông thương phẩm mua từ trạm trộn là đã đảm bảo chất lượng, nhưng thực tế không hoàn toàn như vậy. Chỉ vài phút kiểm tra trước khi đổ có thể quyết định chất lượng của cả kết cấu về sau. Dưới đây là quy trình kiểm tra bê tông trước khi đổ mà đội ngũ kỹ thuật Nhà Đẹp Quảng Nam thực hiện trực tiếp tại công trình trên từng chuyến xe bồn.

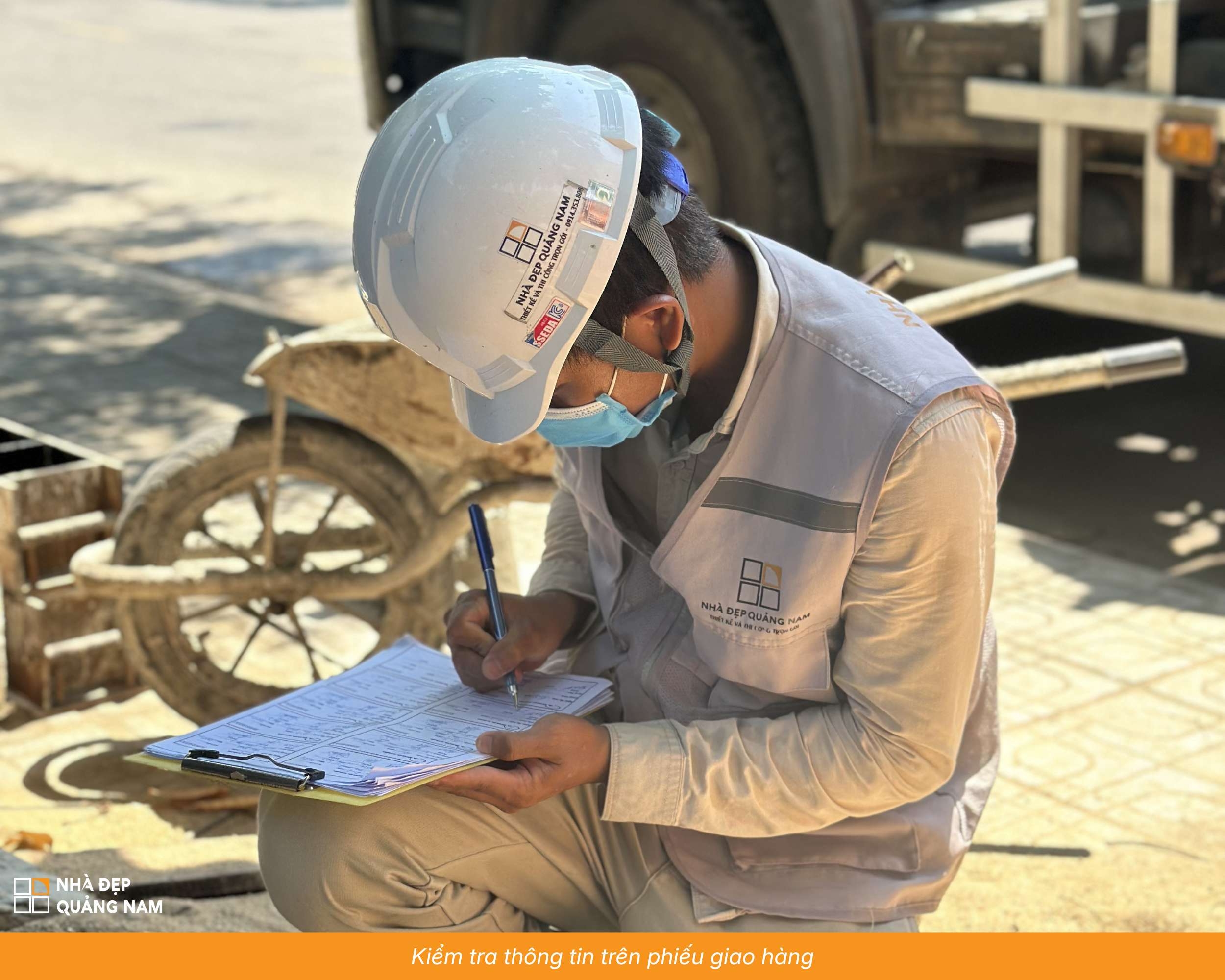

1. Kiểm Tra Phiếu Giao Hàng Bê Tông Thương Phẩm

Khi xe bồn vào công trình, bước đầu tiên trong quy trình kiểm tra bê tông trước khi đổ là đối chiếu kỹ thông tin trên phiếu giao hàng. Phiếu này là căn cứ pháp lý xác nhận loại bê tông thương phẩm được giao, cần kiểm tra 4 mục:

  • Thông tin công trình: Tên công trình và địa chỉ giao nhận phải khớp chính xác. Tránh nhầm lẫn khi trạm trộn phục vụ nhiều công trình cùng lúc.
  • Mác bê tông: Phải đúng mác đã thỏa thuận trong hợp đồng thi công, thường là Mác 250 hoặc Mác 300 với nhà dân dụng.
  • Độ sụt bê tông: Phiếu giao hàng cần ghi rõ độ sụt theo yêu cầu thực tế của công trình, không phải thông số mặc định của trạm trộn.
  • Thời gian xuất xưởng: Bê tông thương phẩm không được sử dụng quá 2 tiếng kể từ khi xuất xưởng. Vượt mốc này, bê tông bắt đầu ninh kết, cường độ và kỹ thuật đổ bê tông đều bị ảnh hưởng nghiêm trọng.

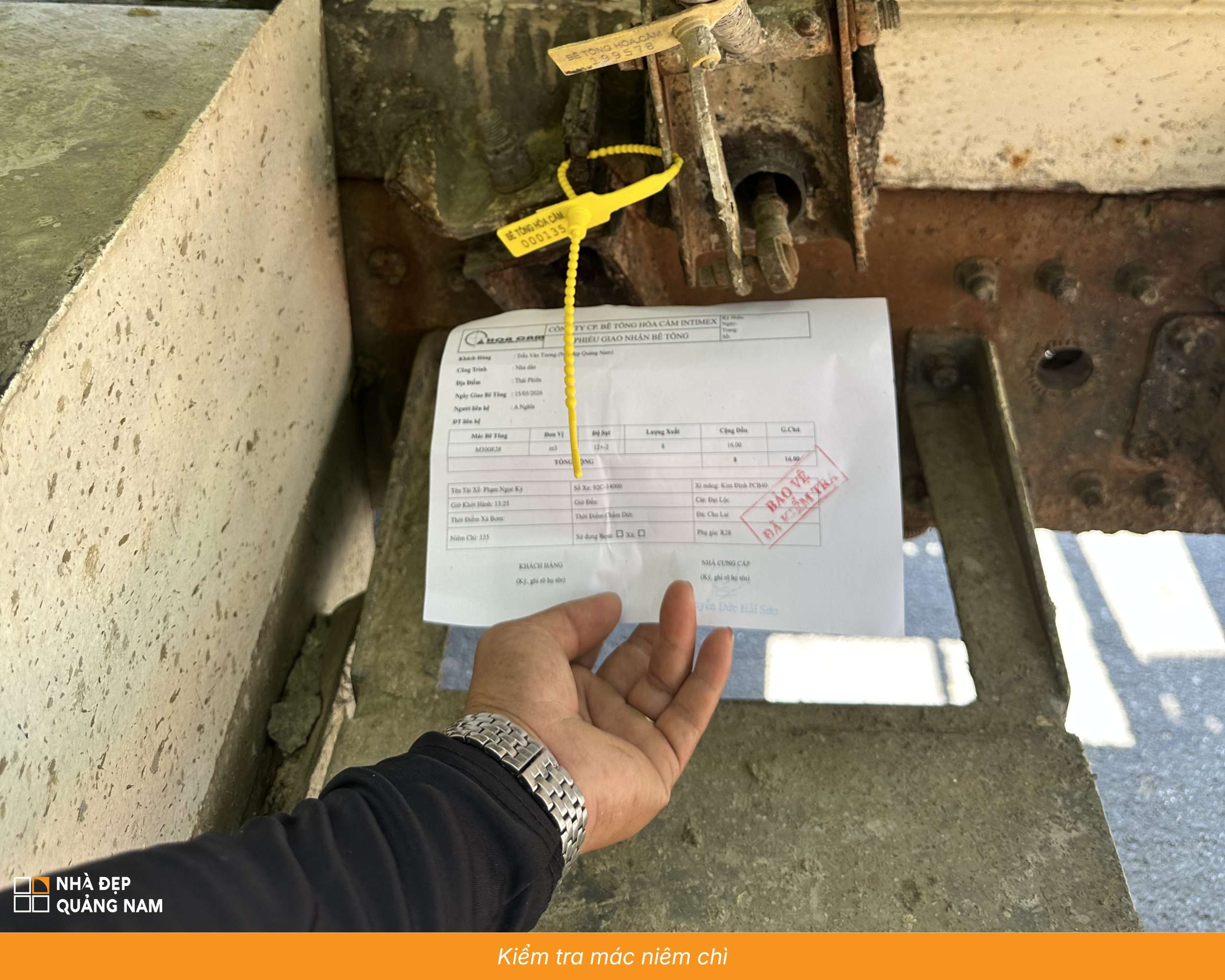

2. Kiểm Tra Niêm Chì - Bước Kiểm Tra Chất Lượng Bê Tông Ít Ai Để Ý

Ít người biết rằng mỗi xe bồn rời trạm trộn đều phải có kẹp niêm chì tại vị trí cửa xả. Đây là biện pháp kiểm tra chất lượng bê tông quan trọng, giúp đảm bảo hỗn hợp không bị can thiệp hoặc pha thêm nước trong quá trình vận chuyển.

Kỹ thuật viên cần xác nhận niêm chì còn nguyên vẹn trước khi cho phép xả bê tông. Nếu niêm chì bị đứt hoặc không có. Xe đó cần bị từ chối ngay lập tức, không đổ lên sàn bê tông.

3. Quy Trình Kiểm Tra Độ Sụt Bê Tông Bằng Côn Abrams

3.1 Độ sụt bê tông là gì?

Độ sụt (slump) phản ánh độ dẻo và khả năng thi công của hỗn hợp bê tông tươi. Đây là chỉ số bắt buộc phải kiểm tra trước khi đổ sàn bê tông. Độ sụt quá thấp làm bê tông khó đổ và đầm chặt; độ sụt quá cao cho thấy bê tông bị loãng dẫn đến cường độ sau đóng rắn sẽ không đạt yêu cầu thiết kế.

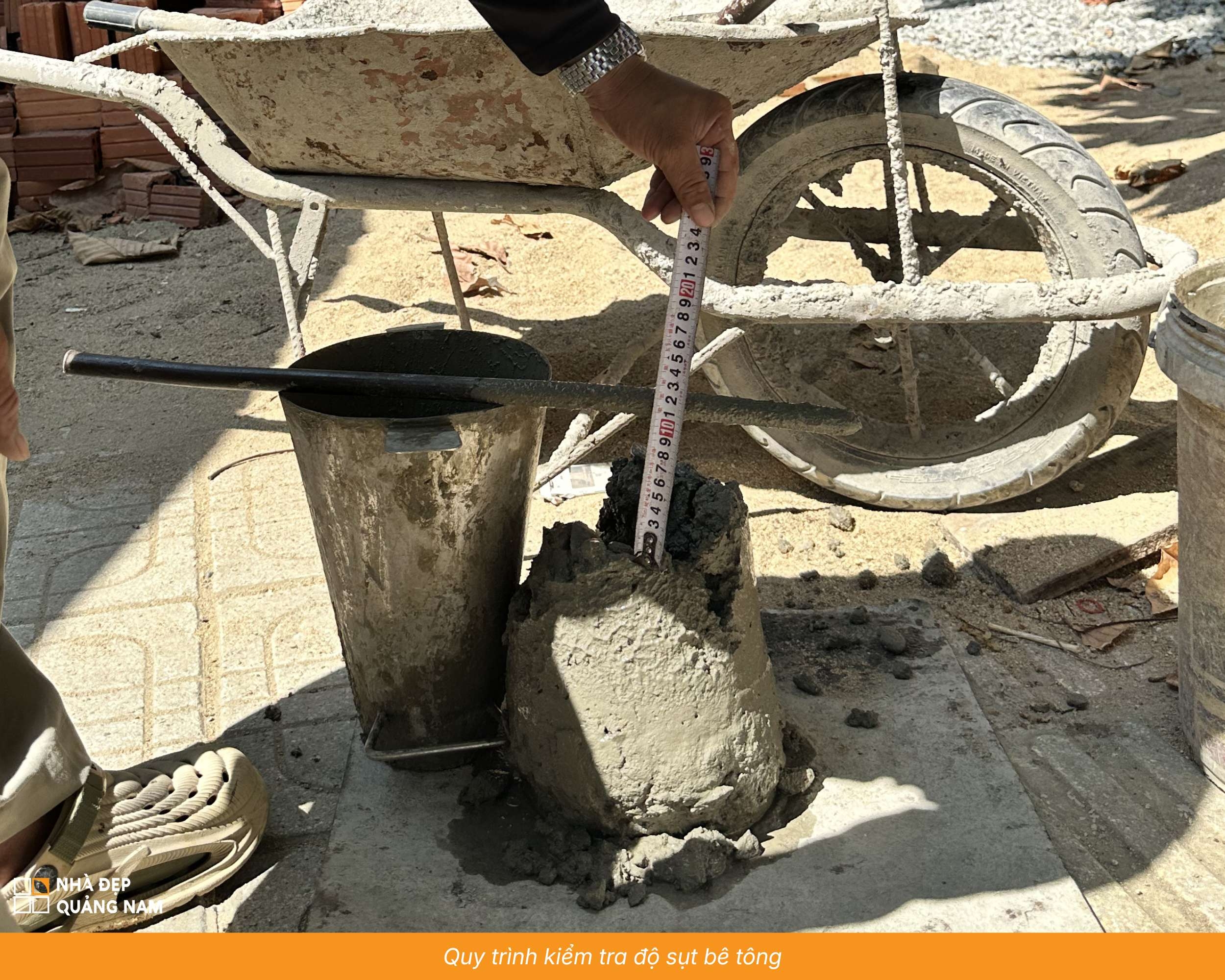

3.2 Quy trình kiểm tra độ sụt bê tông

  1. Lấy mẫu trực tiếp từ xe bồn khi vừa đến công trình
  2. Làm ẩm côn, đặt trên tấm phẳng không thấm nước
  3. Đổ bê tông vào côn theo 3 lớp, mỗi lớp chọc đều 25 lần bằng thanh thép Ø16
  4. Nhấc côn thẳng đứng trong 5-10 giây
  5. Đo chênh lệch chiều cao giữa miệng côn và đỉnh khối bê tông sau khi sụt

Với móng và mái nghiêng độ sụt phù hợp thường là 10 ± 2 cm. Với sàn bê tông, độ sụt yêu cầu là 12 ± 2 cm

Xe bê tông có độ sụt ngoài ngưỡng cho phép phải bị từ chối trước khi kỹ thuật đổ bê tông được tiến hành.

4. Kiểm Tra Cấp Phối Bê Tông Bằng Phương Pháp Rửa Nước

Ngoài quy trình kiểm tra độ sụt bê tông, chất lượng cấp phối còn được kiểm tra trực tiếp tại công trình bằng phương pháp rửa nước. Một lượng mẫu bê tông tươi được rửa qua nước để quan sát chất lượng hạt cát, hạt đá, mức độ lẫn tạp chất và tỷ lệ thành phần cốt liệu.

Bước kiểm tra chất lượng bê tông này giúp phát hiện những vấn đề về thành phần cốt liệu mà phiếu giao hàng hay thử độ sụt không thể phản ánh được.

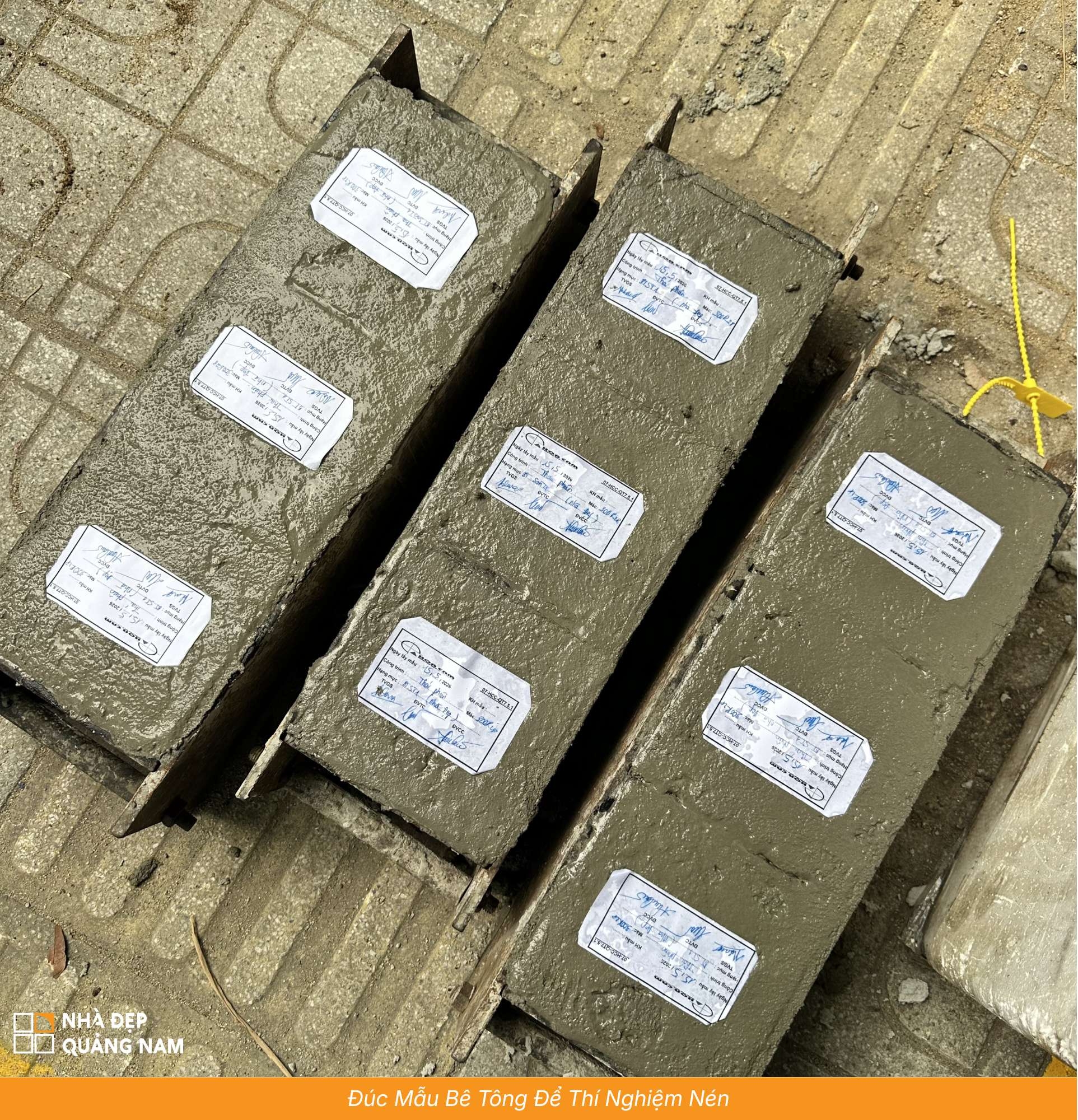

5. Đúc Mẫu Bê Tông Để Thí Nghiệm Nén

Đúc mẫu bê tông là bước kiểm tra bê tông trước khi đổ không thể thiếu, và là căn cứ duy nhất để kiểm chứng cường độ thực tế sau khi bê tông đóng rắn.

  1. Lấy mẫu cùng lúc với kiểm tra độ sụt bê tông
  2. Đổ vào khuôn lập phương 150×150×150 mm theo 2 lớp, mỗi lớp chọc đều 25 lần
  3. Ghi rõ ký hiệu mẫu: ngày đổ bê tông, vị trí cấu kiện, mác bê tông
  4. Bảo dưỡng 24 giờ trước khi tháo khuôn, sau đó bảo dưỡng ẩm đến ngày thử
  5. Gửi mẫu đến phòng thí nghiệm được công nhận để thử nén sau 7 ngày và 28 ngày

Kết quả thử nén 28 ngày là cơ sở chính thức để nghiệm thu chất lượng bê tông của công trình.

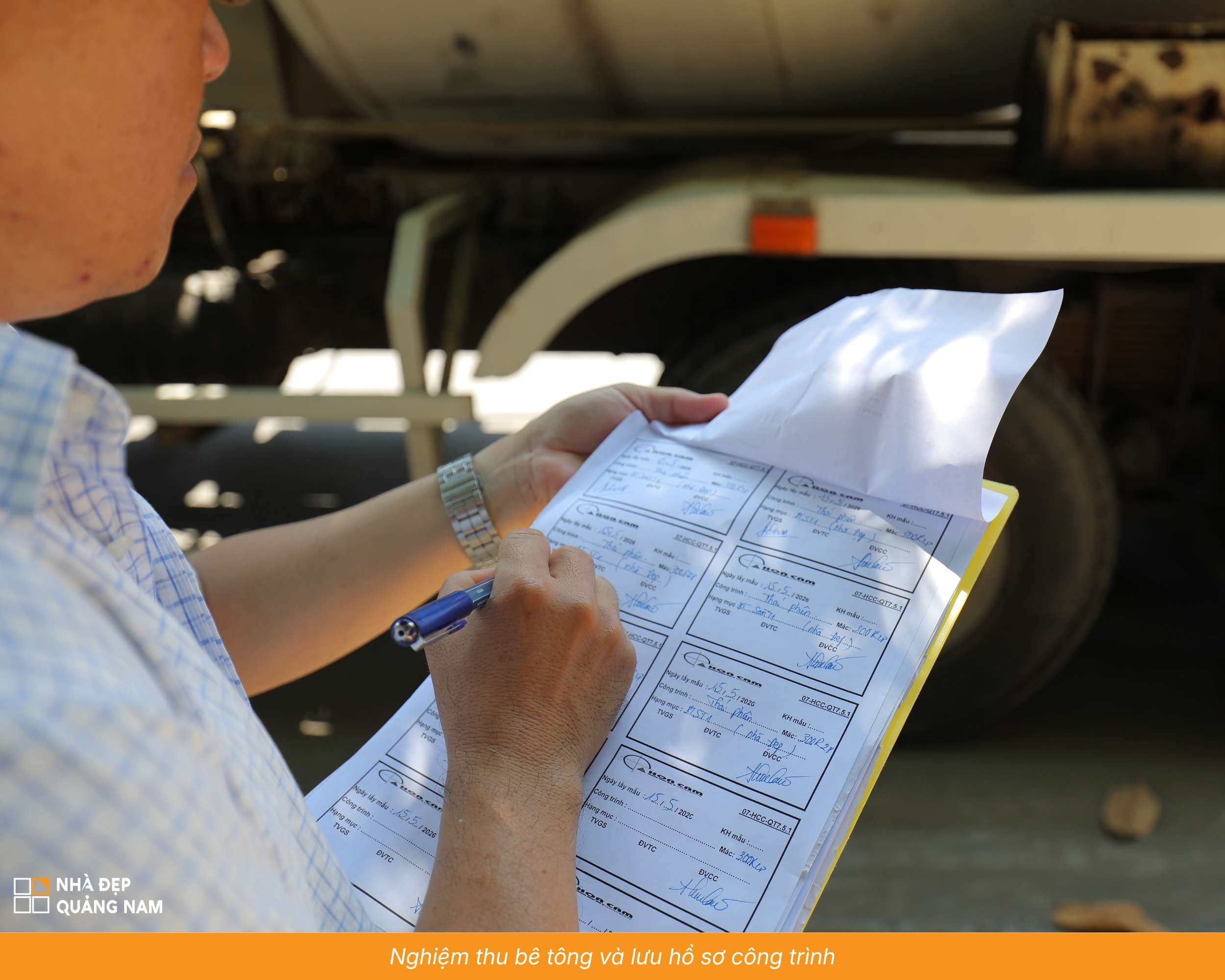

6. Nghiệm Thu Bê Tông Và Lưu Hồ Sơ Công Trình

Toàn bộ quá trình kiểm tra cần được ghi chép và lưu lại đầy đủ. Hồ sơ nghiệm thu bê tông bao gồm:

  • Biên bản kiểm tra độ sụt bê tông (có ký xác nhận của chủ đầu tư hoặc giám sát)
  • Phiếu giao hàng xe bồn (lưu toàn bộ)
  • Biên bản đúc mẫu bê tông và kết quả thử nén 7 ngày, 28 ngày
  • Biên bản nghiệm thu cốt thép và ván khuôn trước khi đổ

Đây không chỉ là thủ tục mà còn là bằng chứng pháp lý bảo vệ gia chủ trong suốt quá trình bảo hành và sử dụng công trình lâu dài.

7. Nhà Đẹp Quảng Nam - Kiểm soát chất lượng bê tông ngay từ đầu

Một ngôi nhà bền vững không được quyết định lúc hoàn thiện, mà được tạo nên từ những lần kiểm tra kỹ lưỡng ngay từ ngày đổ bê tông đầu tiên. Tại Nhà Đẹp Quảng Nam, toàn bộ quy trình kiểm tra trên được đội ngũ kỹ thuật thực hiện đầy đủ trên từng chuyến xe bồn, hồ sơ nghiệm thu được bàn giao minh bạch cho gia chủ sau mỗi đợt đổ.

>>Xem thêm: [Các mẫu nhà phố đẹp năm 2026]|[Liên hệ ngay để được tư vấn miễn phí]
MessengerZalo

Liên hệ ngay

Hãy để Nhà Đẹp Quảng Nam giúp bạn tạo nên không gian sống giá trị.

MỌI THẮC MẮC XIN LIÊN HỆ:

  • Trụ sở văn phòng:
    174 Nguyễn Văn Trỗi - Tam Kỳ - Quảng Nam
  • Fanpage: NHÀ ĐẸP QUẢNG NAM
    facebook.com/nhadepquangnam
  • Hotline:
    0914.353.808 - 0905.659.036

Xin để lại thông tin chi tiết để chúng tôi hiểu rõ nhu cầu và mong muốn của bạn

Ngân sách (*)
